Полы в ангаре 2

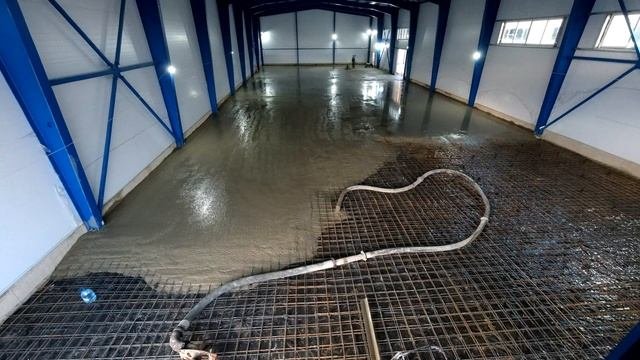

Заливка бетонного пола 840 м2. Полный цикл работ по приёмке, протяжке, внесению топинга, затирке бетонозатирочными машинами (вертолётами) и нанесению пропитки. На все работы ушло 36 часов. Задействовано 12 человек, 3 двух роторных затирочных машины, 1 кромочная затирочная машина, 2 одна роторных машины, насос для подачи бетона (12 часов, долго ездили миксеры) https://www.mapa-spb.ru/

12+
16 просмотров
2 года назад
16 января 2024 г.
12+
16 просмотров
2 года назад
16 января 2024 г.

Заливка бетонного пола 840 м2. Полный цикл работ по приёмке, протяжке, внесению топинга, затирке бетонозатирочными машинами (вертолётами) и нанесению пропитки. На все работы ушло 36 часов. Задействовано 12 человек, 3 двух роторных затирочных машины, 1 кромочная затирочная машина, 2 одна роторных машины, насос для подачи бетона (12 часов, долго ездили миксеры) https://www.mapa-spb.ru/
