Ход строительства «Крымской Резиденции» — май 2025

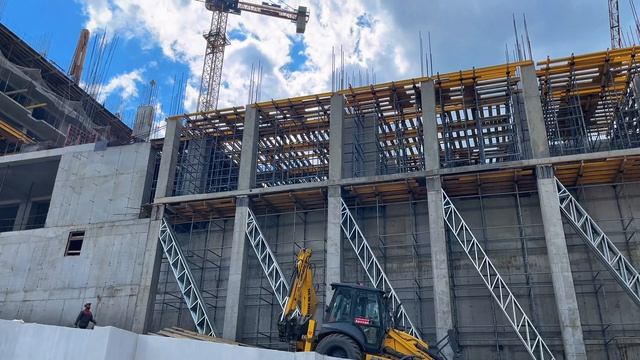

Подготовили сводку работ за месяц. Инженерные сети, фасады, отделка — ниже подробнее про каждый корпус и паркинги ⬇️ В корпусе 4 «Куприн» завершены работы по устройству перегородок на всех этажах. Ведутся отделочные работы, а именно: шпаклевка стен МОП и лестниц, установка порталов лифта. В корпусе 5 «Айвазовский» ведутся отделочные работы в МОП: шпаклевка стен, облицовка плиткой полов, зашивка ГКЛ тех. ниш, облицовка лестничных маршей плиткой, нанесение декоративной окраски лестниц, монтаж дверей в апартаменты. В корпусе 6 «Набоков» продолжается устройство перегородок на 2 этаже. Ведутся отделочные работы: облицовка полов плиткой, стартовая, финишная шпаклевка, нанесение декоративной окраски. Завершаются работы по устройству навесного фасада. В корпусе 7 «Бунин» ведутся работы по штукатурке стен 13, 14 этажа, заливке стяжки, устройству коробов из ГКЛ. Продолжаются работы по монтажу воздуховодов на 16–17 этажах, остеклению корпуса, устройству мокрого фасада. Приступаем к работам по устройству кровли. В корпусе 8 «Левитан» ведутся работы по штукатурке стен 13, 14 этажа, заливке стяжки, устройству коробов из ГКЛ. Продолжаются работы по монтажу воздуховодов на 16–17 этажах, остеклению корпуса, устройству мокрого фасада. Приступаем к работам по устройству кровли. В корпусе 9 «Куинджи» (ТЦ) ведутся работы по устройству монолитного ж.б. каркаса. В паркингах (П1–П4) ведутся работы по устройству топпингового покрытия пола, завершаются работы по прокладке инж. коммуникаций. По наружным сетям и подпорным стенкам продолжается обратная засыпка траншей кабельных линий, устройство защитных слоев ливневой и самотечной канализации. Завершается гидроизоляция стен колодцев и установка канализационных люков. На подпорных стенках ведется армирование и бетонирование монолитных железобетонных конструкций.
Подготовили сводку работ за месяц. Инженерные сети, фасады, отделка — ниже подробнее про каждый корпус и паркинги ⬇️ В корпусе 4 «Куприн» завершены работы по устройству перегородок на всех этажах. Ведутся отделочные работы, а именно: шпаклевка стен МОП и лестниц, установка порталов лифта. В корпусе 5 «Айвазовский» ведутся отделочные работы в МОП: шпаклевка стен, облицовка плиткой полов, зашивка ГКЛ тех. ниш, облицовка лестничных маршей плиткой, нанесение декоративной окраски лестниц, монтаж дверей в апартаменты. В корпусе 6 «Набоков» продолжается устройство перегородок на 2 этаже. Ведутся отделочные работы: облицовка полов плиткой, стартовая, финишная шпаклевка, нанесение декоративной окраски. Завершаются работы по устройству навесного фасада. В корпусе 7 «Бунин» ведутся работы по штукатурке стен 13, 14 этажа, заливке стяжки, устройству коробов из ГКЛ. Продолжаются работы по монтажу воздуховодов на 16–17 этажах, остеклению корпуса, устройству мокрого фасада. Приступаем к работам по устройству кровли. В корпусе 8 «Левитан» ведутся работы по штукатурке стен 13, 14 этажа, заливке стяжки, устройству коробов из ГКЛ. Продолжаются работы по монтажу воздуховодов на 16–17 этажах, остеклению корпуса, устройству мокрого фасада. Приступаем к работам по устройству кровли. В корпусе 9 «Куинджи» (ТЦ) ведутся работы по устройству монолитного ж.б. каркаса. В паркингах (П1–П4) ведутся работы по устройству топпингового покрытия пола, завершаются работы по прокладке инж. коммуникаций. По наружным сетям и подпорным стенкам продолжается обратная засыпка траншей кабельных линий, устройство защитных слоев ливневой и самотечной канализации. Завершается гидроизоляция стен колодцев и установка канализационных люков. На подпорных стенках ведется армирование и бетонирование монолитных железобетонных конструкций.
